神安管道阶段性竣工,年底将为华北地区供气2亿方

来源:立方石油 2021-10-21 10:03

慧正资讯:近期,国资委党委召开今冬能源电力保供会议。会议指出,石油石化行业调动一切资源扩产增销保供;并把保供作为今年企业考核的主要指标,实行“一票否决”。中海油今年在油气增产、LNG进口、陆上非常规油气勘探开发天然气管道建设方面也在稳步推进。

10月20日,我国最长煤层气长输管,神木-安平煤层气管道工程(简称神安管道)顶管穿越南水北调中线干渠施工作业正式竣工,标志着国家重点管道工程神安管道实现阶段性竣工,项目建成投产后,年底将为华北地区供气2亿方。

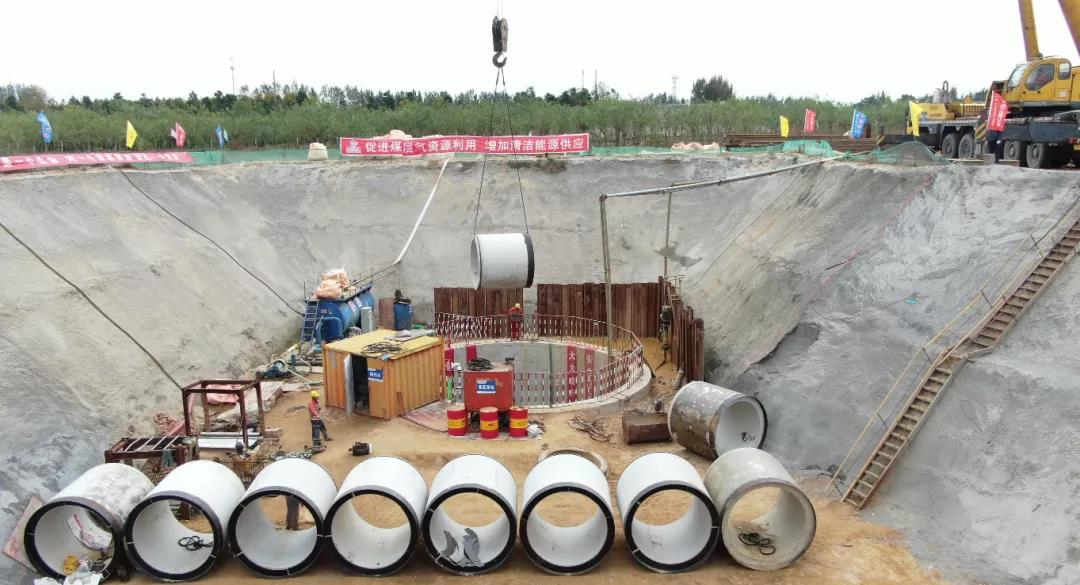

神安管道顶管穿越南水北调总干渠工程建设现场

神安管道由中联煤层气有限责任公司(简称中联公司)统筹建设,西起陕西省神木市,途经3省7市17县,最终抵达河北省安平县。管道全长622.98千米,设计输气量50亿方/年,沿途设置28个阀室,神木、康宁、安平3个压气站,闫庄1个分输站。


管道吊装水泥套管作业

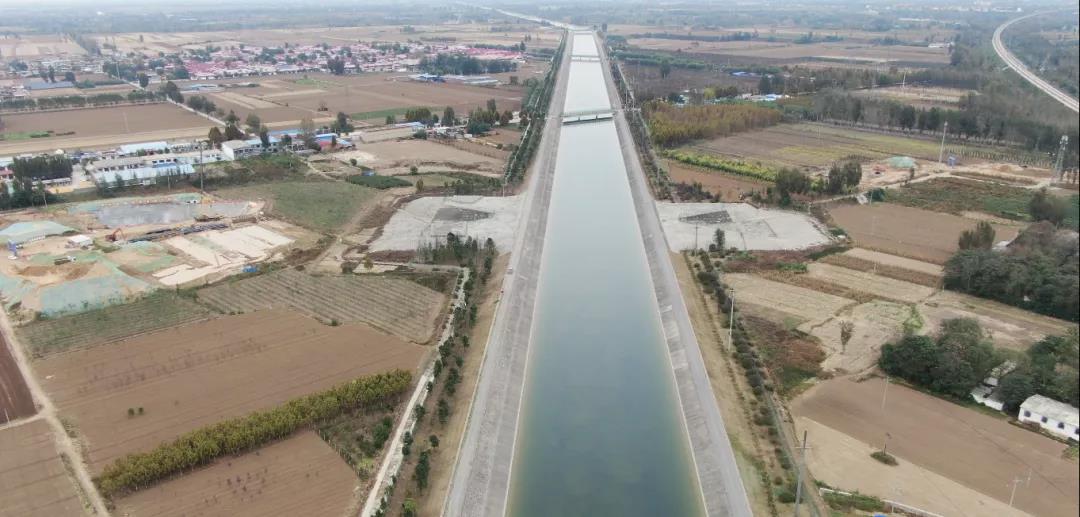

本次穿越南水北调中线干渠工程位于石家庄市正定县,处于神安管道的尾部。为保障水渠安全和管道安全,穿越工程渠底到管顶的距离由5.5米增加至12.5米,比原设计增加一倍多,开挖竖井深度从17米加深至24米,加深了40%,并在穿越点附近增加了一座阀室。项目方案设计的大幅调整增加了施工难度与周期,公司克服重重困难,倒排施工计划,严把安全质量关,按期保质完成了穿越工程。

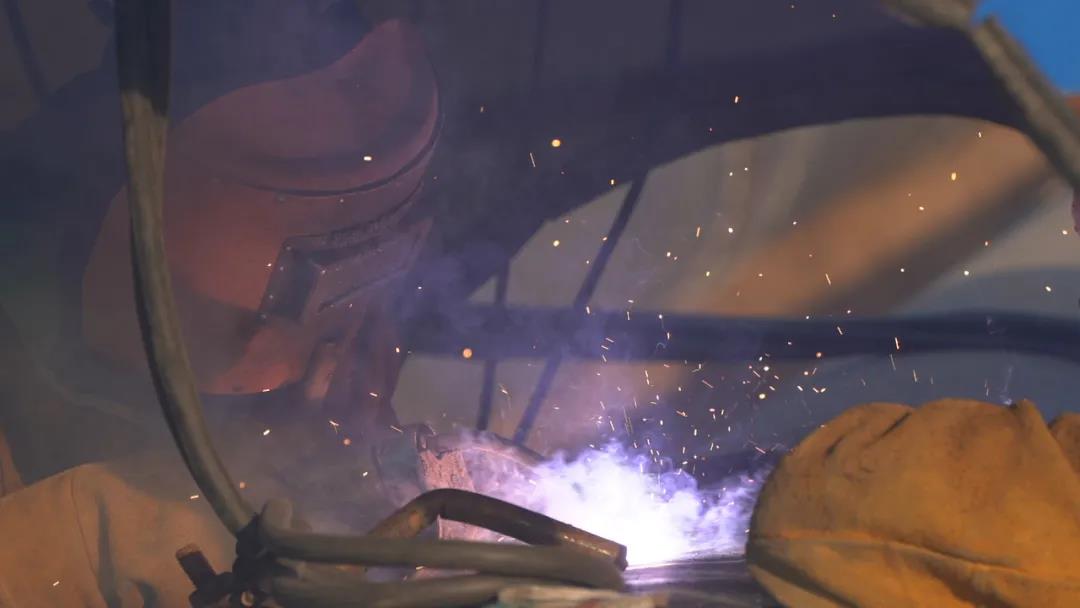

管道预制焊接作业

神安管道山西-河北段将于今年年内建成投产,今冬可向华北地区供应约2亿方天然气,有力保障天然气供应。

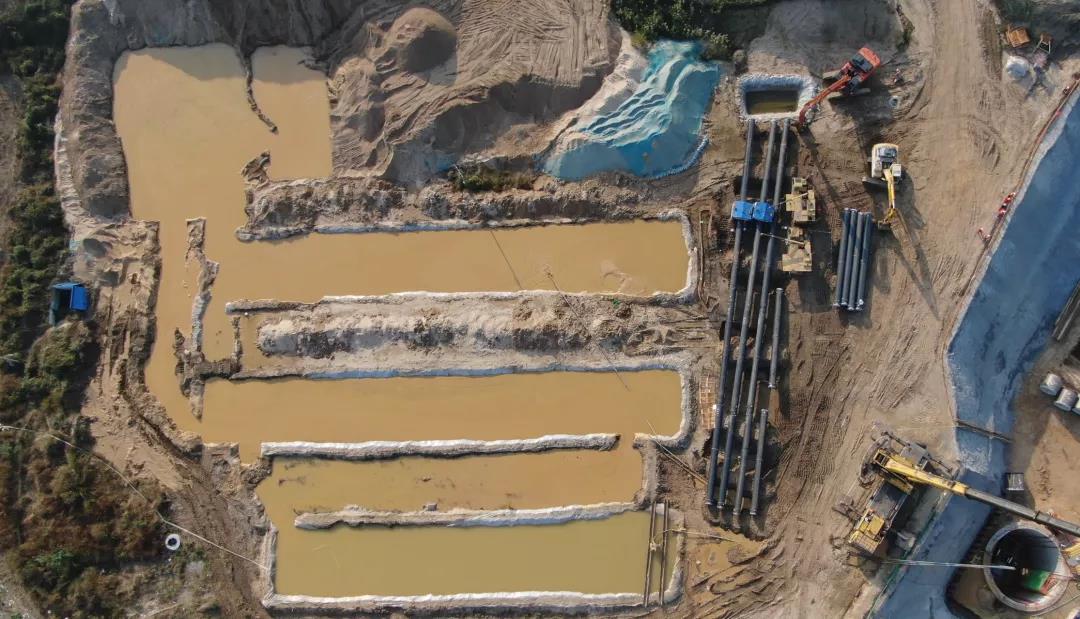

施工现场泥浆池

神安管道作为横跨陕、晋、冀三地的长输管道,其全线贯通后,可将陕东、晋西的天然气源源不断地输送至京津冀千家万户和产业聚集区。通过与蒙西线对接向雄安新区供气,并可与天津液化天然气(LNG)码头联通,实现双气源互补,担负起区域调峰保供,为华北地区提供安全、低、高效的清洁能源。
