慧正资讯:地下室底板承载整个建筑物的荷载,极易产生不规则沉降。基坑、筏板节点是应力集中的主要部位,因此对基础筏板防水施工要求较高,防水设防一般为I级设防等级,地下室筏板防水施工处理不好将直接造成后期建筑物的渗漏,不仅影响建筑物的使用寿命,也会给业主的日常生活带来困扰,因此地下室防水施工的重要性不言而喻。
地下室底板防水施工流程
基础垫层施工→基层处理→防水附加层→细部节点、构造防水处理→定位、弹线(涂料施工除外)→防水面层施工→设置防水隔离层→防水保护层施工

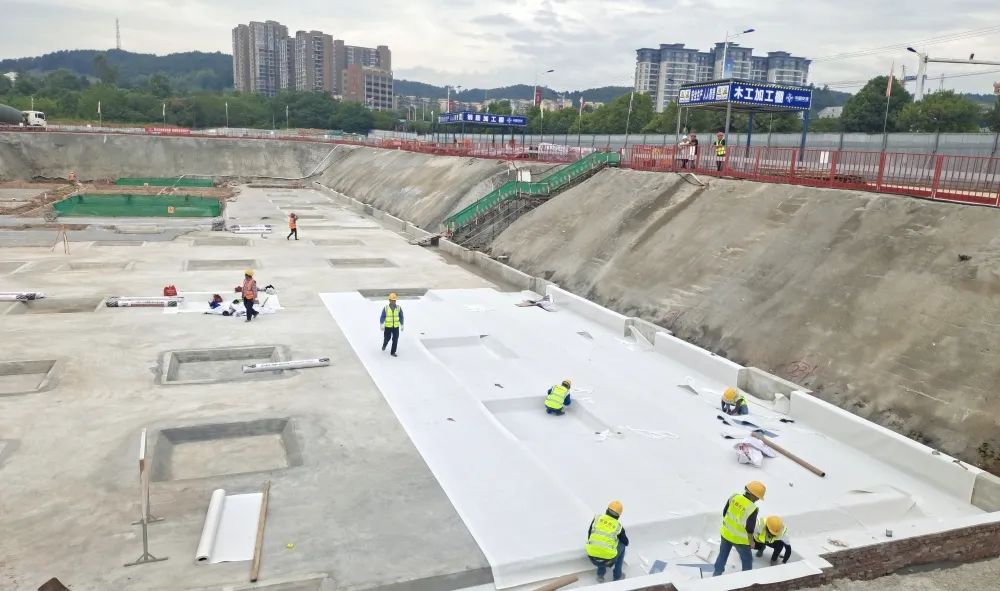

地下室底板防水卷材施工要点

(1)基础垫层施工前,应平整夯实好基础地基,复核好基础垫层底面标高。垫层施工时应控制好垫层混凝土浇筑厚度,垫层厚度设计有要求时按设计施工。设计未注明时按规范要求施工,规范规定防水混凝土结构底板的混凝土垫层强度等级不应小于C15,厚度不应小于100mm,在软弱土层中不应小于150mm。
(2)进行防水基层处理时,检查基层是否平整,带有尖锐凸起物的部位应用铲刀铲平,下凹部位应用水泥砂浆补平,基层阴阳角部位应做成 45°角或圆弧状。
(3)涂刷基层处理剂时,基层表面应干燥无积水。处理剂涂层厚度应符合设计及规范要求,涂层涂刷厚薄应均匀,相邻涂层涂刷方向应垂直,不露白。
(4)基层阴阳角、转角等特殊部位应增做防水附加层,防水附加层一般取500mm宽,阴角或阳角每边250mm。
(5)基础底板垫层处防水卷材铺贴除基层周圈500mm范围满粘之外,其余部位可采用点粘法或空铺法进行施工。

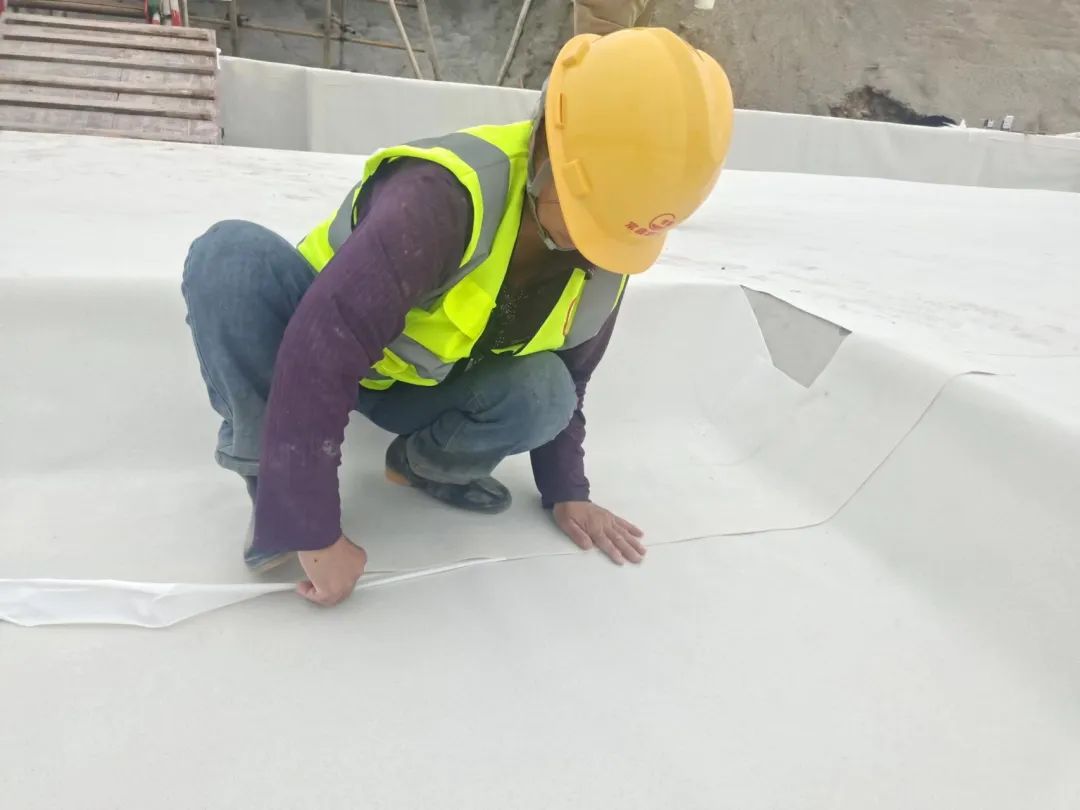

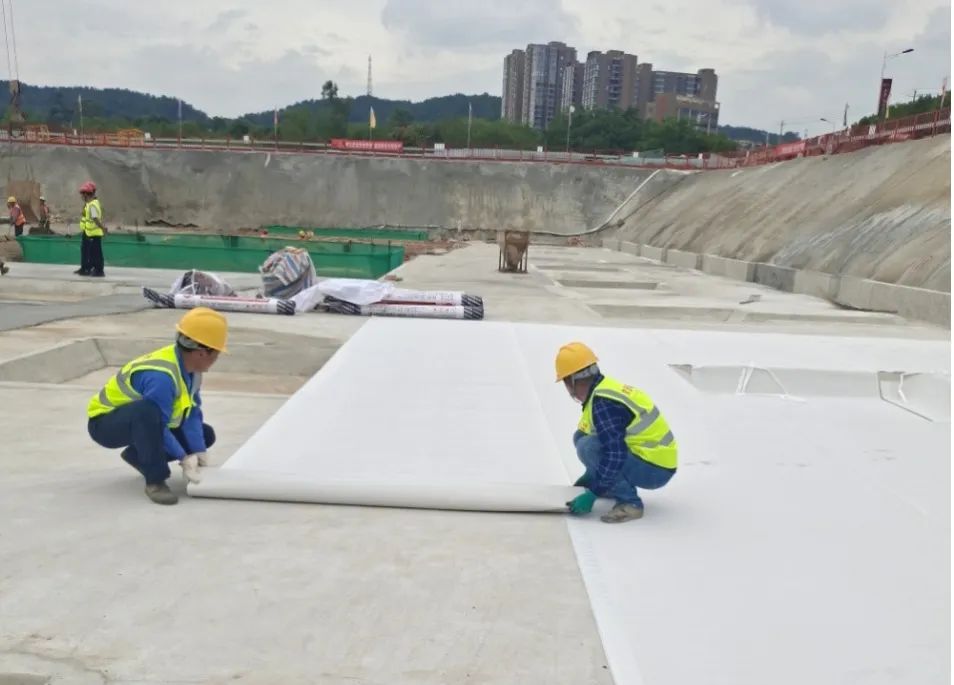

(6)卷材铺贴时宜整卷铺贴,因条件限制不能整卷铺贴的,应结合基层尺寸策划好卷材裁剪部位和卷材铺贴方式,尽量减少铺贴接头的产生,卷材铺贴前可在基层表面弹线、定位加以控制。
(7)相邻卷材铺贴宜平行进行铺贴,相邻两幅卷材短边搭接缝应错开,且不得小于500mm。当铺贴两层卷材时,上下层卷材长边搭接缝应错开 1/2~1/3卷材幅宽,且两层卷材不得互相垂直铺贴。
(8)基础底板折向立面的卷材,当外围砌筑有砖胎膜时,砖胎膜与卷材接触的立面应按底板基层处理方法进行处理,并采用满粘法铺设卷材。折向立面的卷材应根据后续接槎的需要甩出砖胎膜顶部一定长度,根据规范要求高聚物改性沥青类卷材接槎搭接长度为150mm,后续接槎中相邻两幅卷材短边搭接缝应错开不少于500mm,因而立面相邻两幅卷材从砖胎膜顶部甩槎长度依次为不小于650mm和150mm;当无砖胎膜时,折向立面的卷材甩搓长度亦不小于650mm 和150mm。
(9)基础底板防水卷材铺设完毕后,为了防止后续施工对卷材的破坏,应及时施工卷材保护层。卷材保护层一般为50mm厚C20细石混凝或按设计进行施工。
(10)防水卷材施工完成后,应做好防水卷材施工成品保护工作。
地下室底板防水涂料施工要点

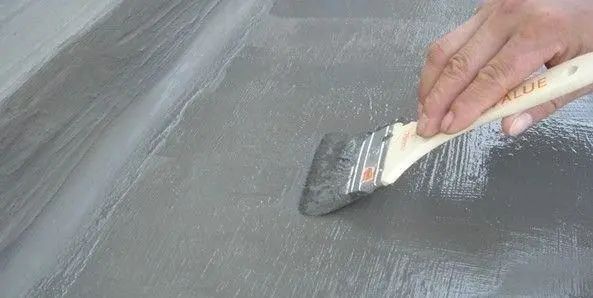

(1)基层处理前应先做好基础垫层的施工作业,涂料垫层的施工作业要点同卷材垫层施工。(2) 进行防水基层处理时,检查基层是否平整,带有尖锐凸起物的部位应用铲刀铲平,下凹部位应用水泥砂浆补平,基层阴阳角部位应做成圆弧状,阴角直径宜大于50mm,阳角直径宜大于10mm,基层表面应干无积水。基层底下地下水位应低于基层底不少于500mm,当不能满足时应采取有效的降水措施。
(3) 在底板转角部位应增设胎体增强材料,胎体增强材料宽度不应小于 500mm,并应增涂防水涂料。相邻胎体增强材料搭接宽度不应小于100mm,上下两层和相邻两副胎体的接缝应错开1/3胎体幅宽,且上下两层胎体不得相互垂直铺贴。
(4) 基础底板转角处及细部节点处理完成后,即可开始大面积防水涂料施工。施工时应分层涂刷涂料或喷涂涂料,每遍涂刷时应交替改变涂层的涂刷方向,涂刷应均匀,露白处应及时进行补刷,接槎宽度不应小于 100mm,分层涂刷时下一层涂料涂刷应在上一层涂层干燥成膜后进行,同层涂膜的先后搭压宽度宜为 3~5cm。当基础基层存在高低差时应遵循“先远后近,先高后低,先细部后大面”的原则进行涂料施工。
(5) 涂料防水层施工完成后,在施工涂料保护层之前,宜在涂料防水层上铺设0.3mm厚的塑料薄膜作防水隔离层。
(6)设置隔离层后应及时施工50mm厚C20细石混凝保护层,混凝保护层施工时宜采用制作灰饼的方式来控制保护层的厚度。
